逐日追光:BEST項目攻克關鍵節點
發布日期:2025/5/22 瀏覽次數:496
5月17日,由安徽富煌鋼構股份有限公司承建的緊湊型聚變能實驗裝置項目(BEST)迎來里程碑式突破——5號樓屋面首段鋼結構桁架完成高精度滑移安裝,標志著這座占地面積245畝,總建筑面積15.37萬平方米的世界級科研設施建設進入核心攻堅階段。

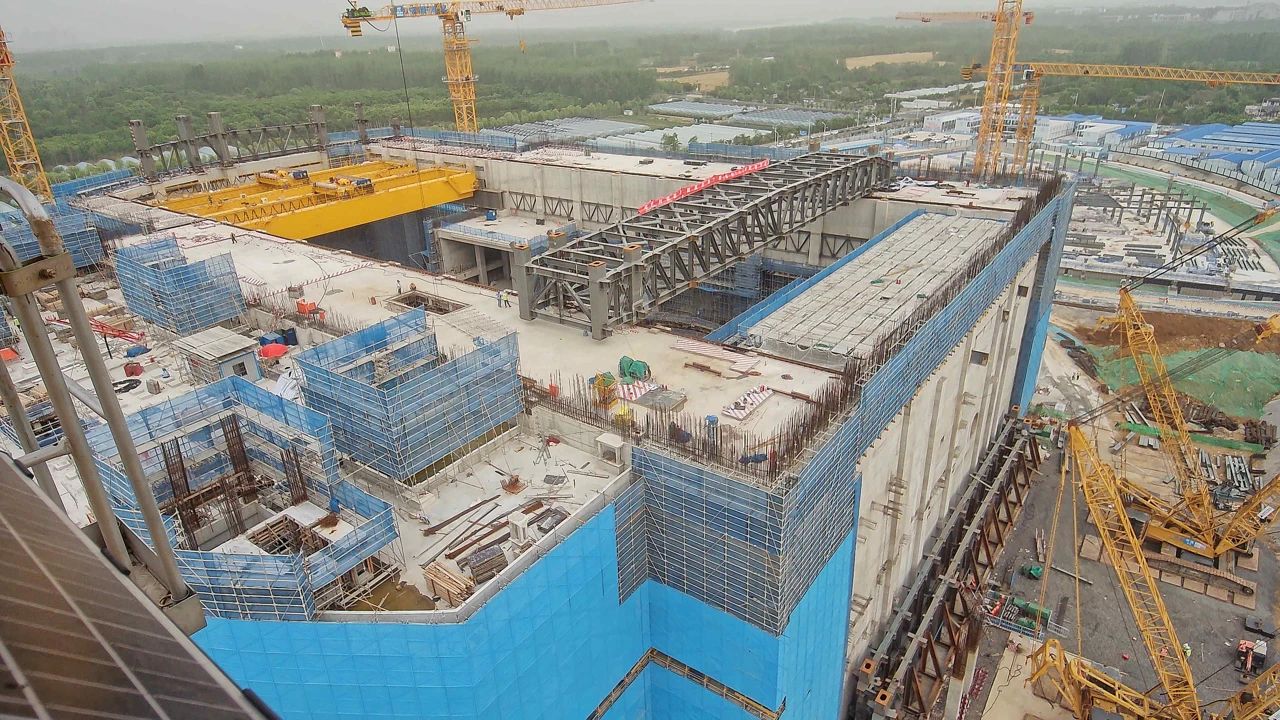

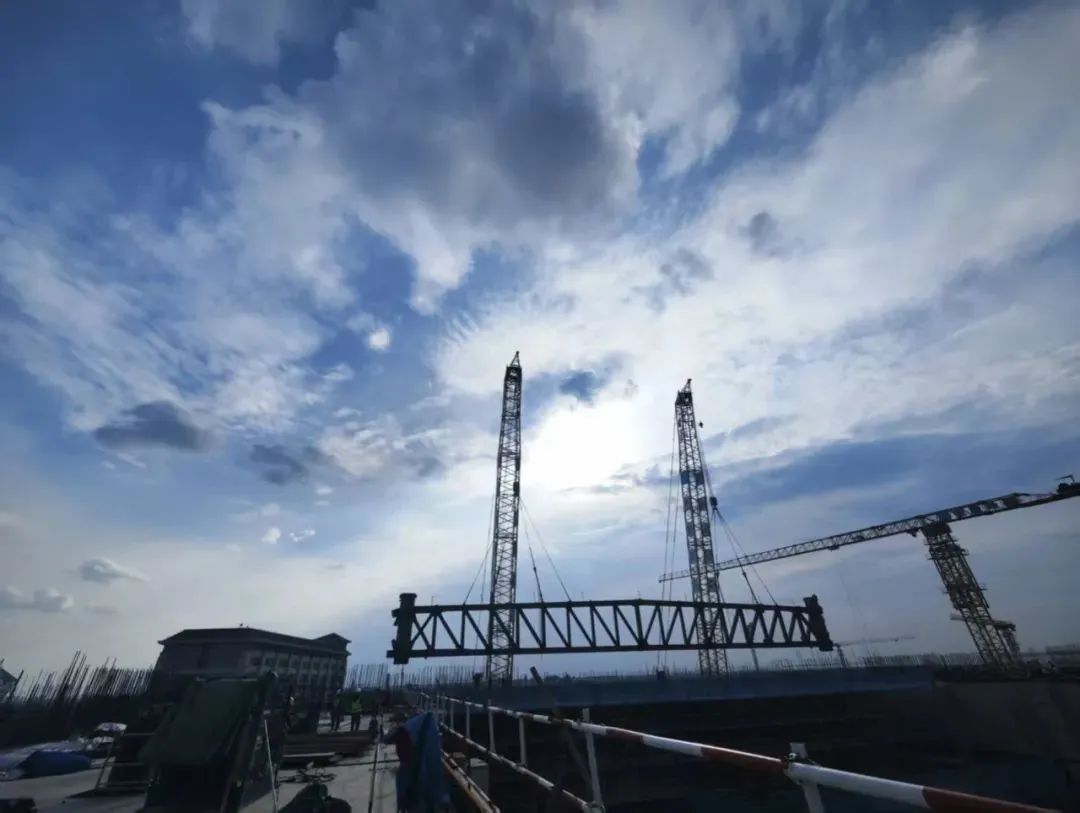

作為全超導托卡馬克核聚變實驗裝置(EAST)的升級迭代項目,BEST被列為合肥大科學城三大核心科學裝置之一。其5號樓鋼結構工程采用創新性設計:通過“工廠分段預加工+地面組拼+高空二次拼裝+單元滑移”的四級建造體系,成功攻克南北向89米超大跨度鋼桁架的高空安裝難題。由7個滑移單元組成的復雜鋼結構網架將分階段完成總長度145米的空間部署。

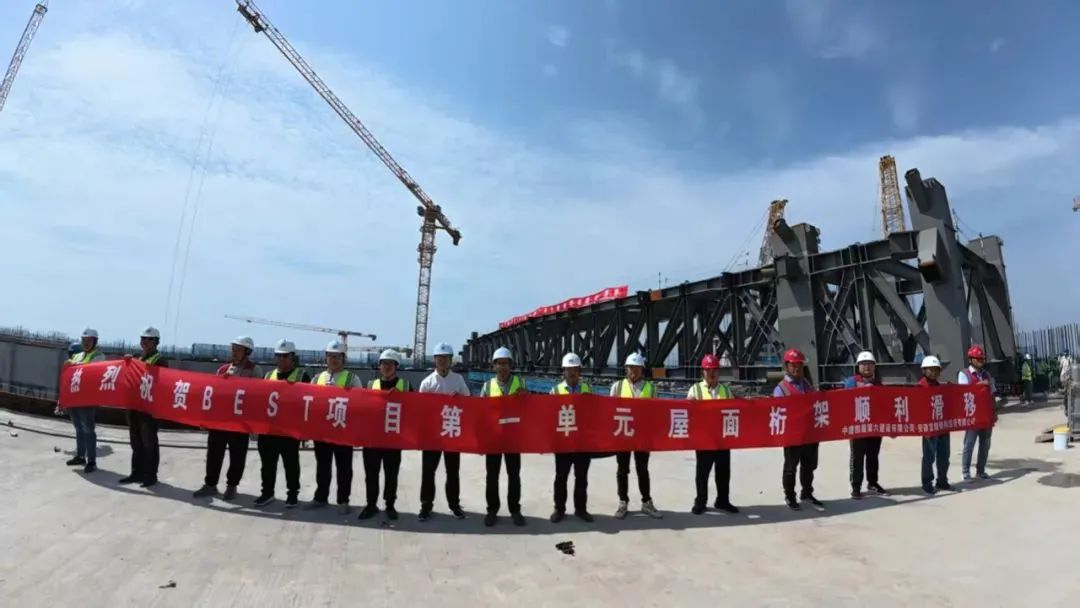

首單元桁架的順利滑移得益于項目團隊的協同攻堅。面對桁架加工難度大、工期緊、安裝精度要求高等挑戰,團隊克服了場地緊張、作業環境復雜等困難,高質量完成安裝任務,獲得建設、監理、總包等單位的高度認可。
根據工程計劃,項目將沖刺6月30日和7月30日兩大封頂節點。建成后,BEST裝置將實現多項技術突破:等離子體約束時間較EAST提升3倍,磁場強度突破12特斯拉,并率先完成“聚變發電”實驗驗證,為2035年建成商用聚變電站奠定基礎。
作為“人造太陽”工程的重要延續,BEST裝置集成四大創新模塊:先進偏濾器技術、高耐輻照材料體系、氚自持運行系統及新型能量轉換裝置,將在能量凈增益(Q值)等核心指標上實現突破,助力我國領跑清潔能源領域。
